Aktualności “Pastelowa” 2022-11-01T20:26:36+01:00

31.05.2023- budowa Pastelowa G,F1

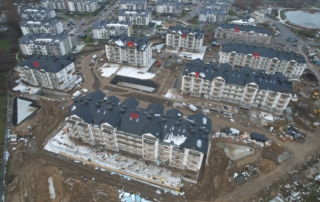

BUDYNEK F1 Wykonywane  jest poszycie dachu oraz izolacje z papy na stropie hali garażowej. Trwają przygotowania do wykonania posadzki przemysłowej w hali garażowej oraz pochylni zjazdowej. Zakończono montaże pionów wentylacyjnych i kanalizacyjnych. Zakończone zostały prace [...]

By | 2 czerwca, 2023|Categories: Pastelowa|

31.05.2023- budowa Pastelowa bud.E1

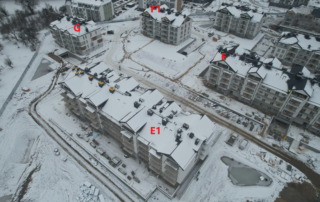

BUDYNEK E1 Rozpoczęcie montażu  więźby dachowej. Montowane są okna. W mieszkaniach na niższych kondygnacjach zakończono układanie instalacji elektrycznej w stropach Filigran, wykonywane są piony kanalizacji sanitarnej. PRACE ZEWNĘTRZNE Wykonywane są brakujące odcinki sieci sanitarnej i [...]

By | 2 czerwca, 2023|Categories: Pastelowa|

31.05.2023- budowa Pastelowa bud.C,D,F,F1,E

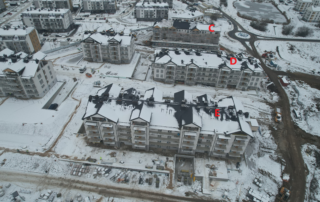

BUDYNEK C Zakończona realizacją stropu nad I piętrem, rozpoczęto murowanie ścian II piętra. Rozpoczęto wykonywanie instalacji elektrycznych i poziomych odcinków instalacji kanalizacji sanitarnej w hali garażowej. BUDYNEK D W trakcie realizacji jest konstrukcja dachu. Kontynuowane [...]

By | 2 czerwca, 2023|Categories: Pastelowa|

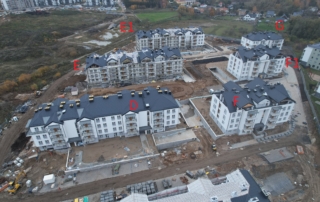

30.04.2023- budowa Pastelowa bud. G,F1

Budynek F1 – trwa montaż konstrukcji dachowej, osadzanie stolarki okiennej oraz wykonywanie elewacji zewnętrznej. Instalacje sanitarne i elektryczne wykonywane są w miarę udostępnienia frontu robót. Budynek G – zakończony jest strop nad ostatnim piętrem, wymurowane [...]

By | 5 maja, 2023|Categories: Pastelowa|

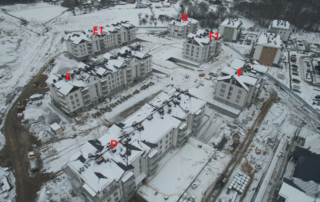

30.04.2023 -budowa Pastelowa bud.D,E,F,F1

Budynek D – zakończony montaż stolarki, dobiega końca montaż więźby dachowej, trwają prace związane z wykonaniem elewacji, wymurowane są ścianki działowe w obu klatkach i wytynkowane w jednej klatce, trwają prace tynkarskie w drugiej. Instalacje [...]

By | 5 maja, 2023|Categories: Pastelowa|
