Aktualności z inwestycji “Pastelowa”

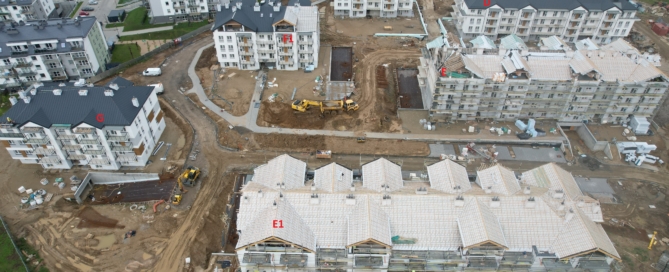

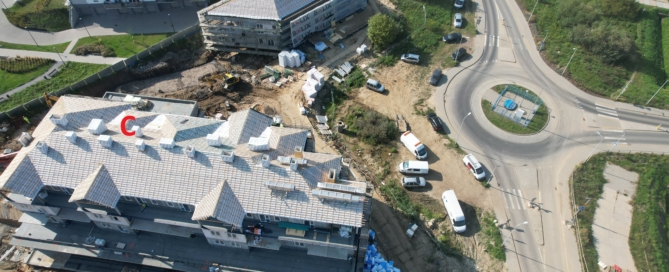

29.09.2023 budowa Pastelowa-bud.C

BUDYNEK C Zakończono montaż więźby dachowej, trwają prace dotyczące montażu pokrycia dachu. Wewnątrz trwają prace murarskie i tynkarskie. Zakończono montaż pionów kanalizacji sanitarnej wraz z podejściami, wykonywane są instalacje podposadzkowe wodne i centralnego ogrzewania w ostatnich mieszkaniach. Zakończono wykonywanie instalacji elektrycznych podposadzkowych  oraz na klatkach schodowych.   ROBOTY ZEWNĘTRZNE W miesiącu sierpniu rozpoczęto wykonywanie układu [...]

29.09.2023 budowa Pastelowa

BUDYNEK D Zakończono zakres prac elewacyjnych. Trwa montaż balustrad na balkonach. Wewnątrz trwają prace malarskie oraz układanie płytek w częściach wspólnych. Trwa montaż ościeżnic wewnętrznych i wstawianie drzwi do mieszkań. W trakcie wykonywania są podejścia pod grzejniki płytowe w pokojach, rozpoczęto montaż pierwszych grzejników. Zakończono układanie przewodów elektrycznych w częściach wspólnych i mieszkaniach, zamontowane są [...]

31.08.2023 budowa Pastelowa

BUDYNEK C Dobiega końca montaż więźby dachowej. Wewnątrz trwają prace murarskie i tynkarskie. Zakończono montaż pionów kanalizacji sanitarnej wraz z podejściami. Zakończono wykonywanie instalacji elektrycznych na ścianach w mieszkaniach, trwa układanie instalacji podposadzkowych  oraz na klatkach schodowych. BUDYNEK D Zakończono główny zakres prac elewacyjnych. Rozpoczęto montaż balustrad na balkonach. Wewnątrz trwają prace malarskie oraz układanie [...]

31.08.2023 budowa Pastelowa

BUDYNEK C Dobiega końca montaż więźby dachowej. Wewnątrz trwają prace murarskie i tynkarskie. Zakończono montaż pionów kanalizacji sanitarnej wraz z podejściami. Zakończono wykonywanie instalacji elektrycznych na ścianach w mieszkaniach, trwa układanie instalacji podposadzkowych  oraz na klatkach schodowych. BUDYNEK D Zakończono główny zakres prac elewacyjnych. Rozpoczęto montaż balustrad na balkonach. Wewnątrz trwają prace malarskie oraz układanie [...]

31.08.2023 budowa Pastelowa

BUDYNEK C Dobiega końca montaż więźby dachowej. Wewnątrz trwają prace murarskie i tynkarskie. Zakończono montaż pionów kanalizacji sanitarnej wraz z podejściami. Zakończono wykonywanie instalacji elektrycznych na ścianach w mieszkaniach, trwa układanie instalacji podposadzkowych  oraz na klatkach schodowych. BUDYNEK D Zakończono główny zakres prac elewacyjnych. Rozpoczęto montaż balustrad na balkonach. Wewnątrz trwają prace malarskie oraz układanie [...]

31.08.2023 budowa Pastelowa

BUDYNEK C Dobiega końca montaż więźby dachowej. Wewnątrz trwają prace murarskie i tynkarskie. Zakończono montaż pionów kanalizacji sanitarnej wraz z podejściami. Zakończono wykonywanie instalacji elektrycznych na ścianach w mieszkaniach, trwa układanie instalacji podposadzkowych  oraz na klatkach schodowych. BUDYNEK D Zakończono główny zakres prac elewacyjnych. Rozpoczęto montaż balustrad na balkonach. Wewnątrz trwają prace malarskie oraz układanie [...]

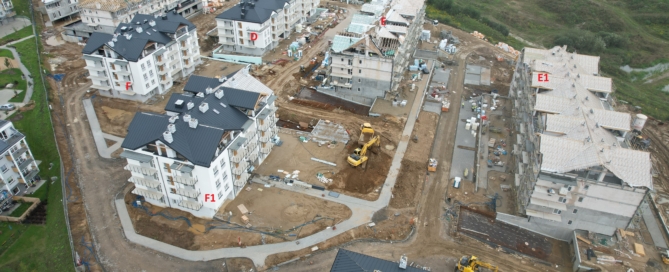

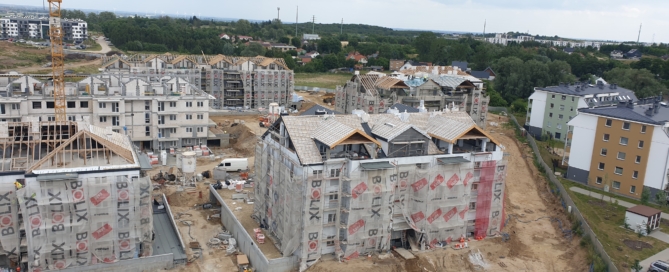

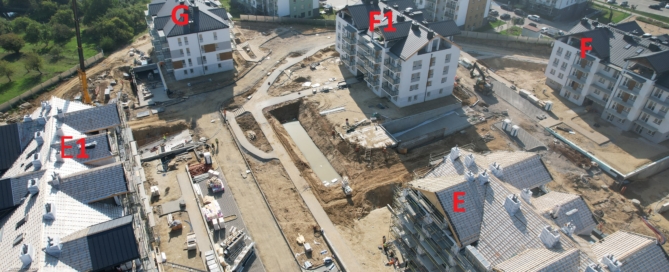

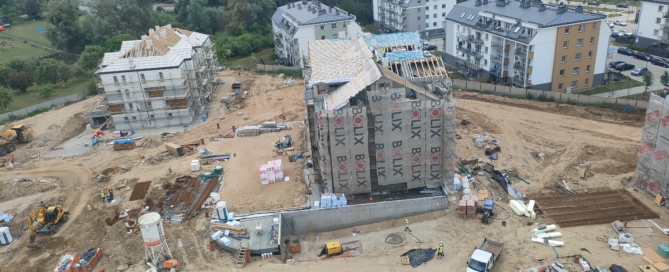

30.06.2023 budowa Pastelowa bud.F1,G

Budynek F1 Dobiegają końca prace związane z wykonaniem elewacji, trwają prace związane z układaniem poszycia dachu. Wewnątrz dobiega końca montaż  instalacji elektrycznych  i sanitarnych. Trwają prace związane z wykonywaniem wylewek na posadzkach w mieszkaniach . Budynek G Dobiegają końca prace związane z wykonaniem elewacji, rozpoczęto demontaż rusztowań, trwają prace związane z układaniem poszycia dachu. Wewnątrz [...]

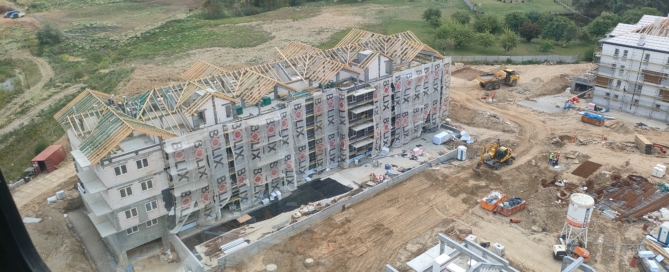

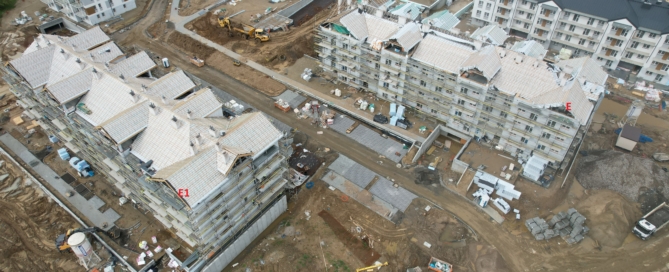

30.06.2023 budowa Pastelowa – bud. E1

Budynek E1 Rozpoczęto wykonywanie elewacji oraz montażu więźby dachowej. Wykonywane są instalacje wewnętrzne sanitarne i elektryczne. Roboty zewnętrzne Rozpoczęto przygotowanie terenu pod pierwszy fragment dróg osiedlowych – pomiędzy budynkiem E i E1. Na wszystkich budynkach trwają prace związane z izolowaniem i układaniem warstw wierzchnich na stropach hal garażowych zlokalizowanych poza obrysami budynków.

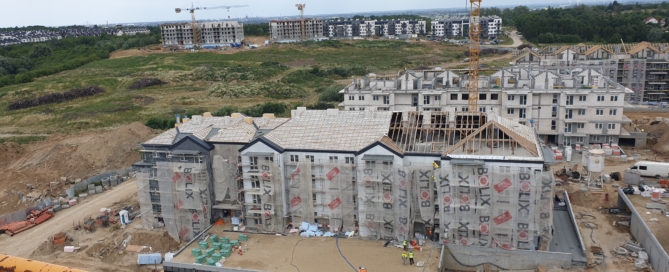

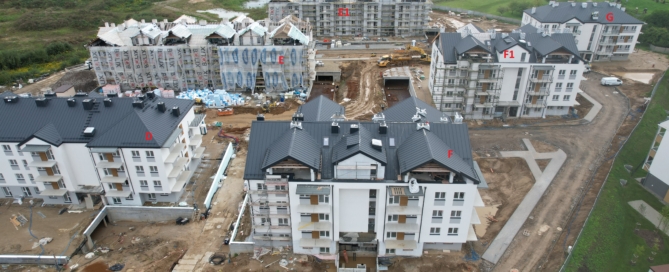

30.06.2023 budowa Pastelowa – bud. D,E

Budynek D Dobiegają końca prace związane z wykonaniem elewacji, trwają prace związane z układaniem poszycia dachu. Wewnątrz są wykonywane w dalszym ciągu instalacje elektryczne, teletechniczne i sanitarne. Ukończono wylewki na posadzkach w mieszkaniach klatki A. Budynek E Zakończono murowanie ścian poddasza oraz osadzanie stolarki okiennej. Trwają przygotowania do montażu więźby dachowej. Wewnątrz wykonywane są instalacje [...]
