Aktualności z inwestycji “Pastelowa”

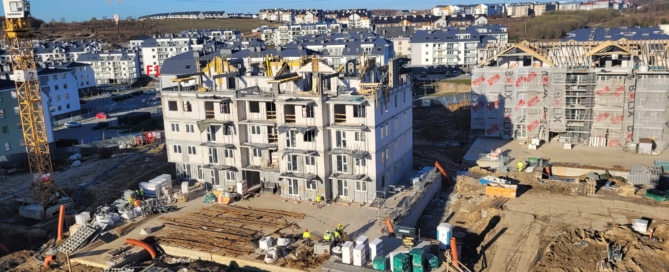

31.05.2023- budowa Pastelowa G,F1

BUDYNEK F1 Wykonywane  jest poszycie dachu oraz izolacje z papy na stropie hali garażowej. Trwają przygotowania do wykonania posadzki przemysłowej w hali garażowej oraz pochylni zjazdowej. Zakończono montaże pionów wentylacyjnych i kanalizacyjnych. Zakończone zostały prace związane z instalacjami elektrycznymi w mieszkaniach od poziomu parteru do III piętra. BUDYNEK G Zakończono realizację więźby dachowej. Trwają prace [...]

31.05.2023- budowa Pastelowa bud.E1

BUDYNEK E1 Rozpoczęcie montażu  więźby dachowej. Montowane są okna. W mieszkaniach na niższych kondygnacjach zakończono układanie instalacji elektrycznej w stropach Filigran, wykonywane są piony kanalizacji sanitarnej. PRACE ZEWNĘTRZNE Wykonywane są brakujące odcinki sieci sanitarnej i deszczowej. Rozpoczęły się prace związane z wykonanie przez ENERGA OPERATOR sieci energetycznej zasilającej  budynki. Zakończył się montaż sieci ciepłowniczej. Węzły [...]

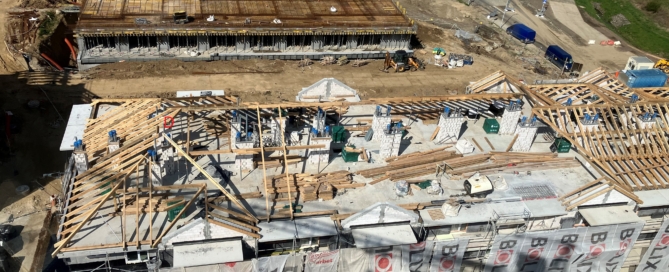

31.05.2023- budowa Pastelowa bud.C,D,F,F1,E

BUDYNEK C Zakończona realizacją stropu nad I piętrem, rozpoczęto murowanie ścian II piętra. Rozpoczęto wykonywanie instalacji elektrycznych i poziomych odcinków instalacji kanalizacji sanitarnej w hali garażowej. BUDYNEK D W trakcie realizacji jest konstrukcja dachu. Kontynuowane są prace elewacyjny. Dobiegają końca prace tynkarskie w mieszkaniach i korytarzach. Wykonywane są instalacje podposadzkowe ciepłej i zimnej wody, cyrkulacji [...]

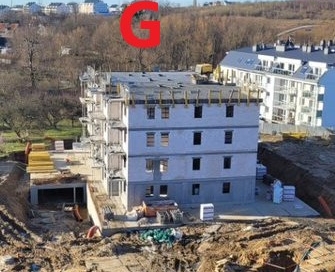

30.04.2023- budowa Pastelowa bud. G,F1

Budynek F1 – trwa montaż konstrukcji dachowej, osadzanie stolarki okiennej oraz wykonywanie elewacji zewnętrznej. Instalacje sanitarne i elektryczne wykonywane są w miarę udostępnienia frontu robót. Budynek G – zakończony jest strop nad ostatnim piętrem, wymurowane są ścianki działowe w mieszkaniach. Wykonano część instalacji elektrycznej i sanitarnej.

30.04.2023 -budowa Pastelowa bud.D,E,F,F1

Budynek D – zakończony montaż stolarki, dobiega końca montaż więźby dachowej, trwają prace związane z wykonaniem elewacji, wymurowane są ścianki działowe w obu klatkach i wytynkowane w jednej klatce, trwają prace tynkarskie w drugiej. Instalacje elektryczne i sanitarne wykonywane są w poszczególnych lokalach w miarę udostępniania frontu robót. Budynek E – zakończony strop nad ostatnią [...]

31.02.2023- budowa Pastelowa G

Budynek G – Zakończono prace związane z realizacją stropu nad trzecim piętrem. Na niższych kondygnacjach rozpoczęto murowanie ścianek działowych i wykonywane są instalacje sanitarne i elektryczne. Na terenie osiedla wykonana jest sieć ciepłownicza i dostarczane jest ciepło do dwóch budynków. Sieci wodociągowa, kanalizacji sanitarnej i deszczowej wykonane są w około 80%.
